منحنى S أشهر أداة لمتابعة الصرف في المشروعات: بطيء في البداية، متسارع في المنتصف، ثم يهدأ قرب النهاية. ومقارنة المنحنى الفعلي بالمخطط تكشف التجاوز مبكرًا.
هذا القالب يرسم المنحنيين ويقدّر التكلفة عند الإتمام.

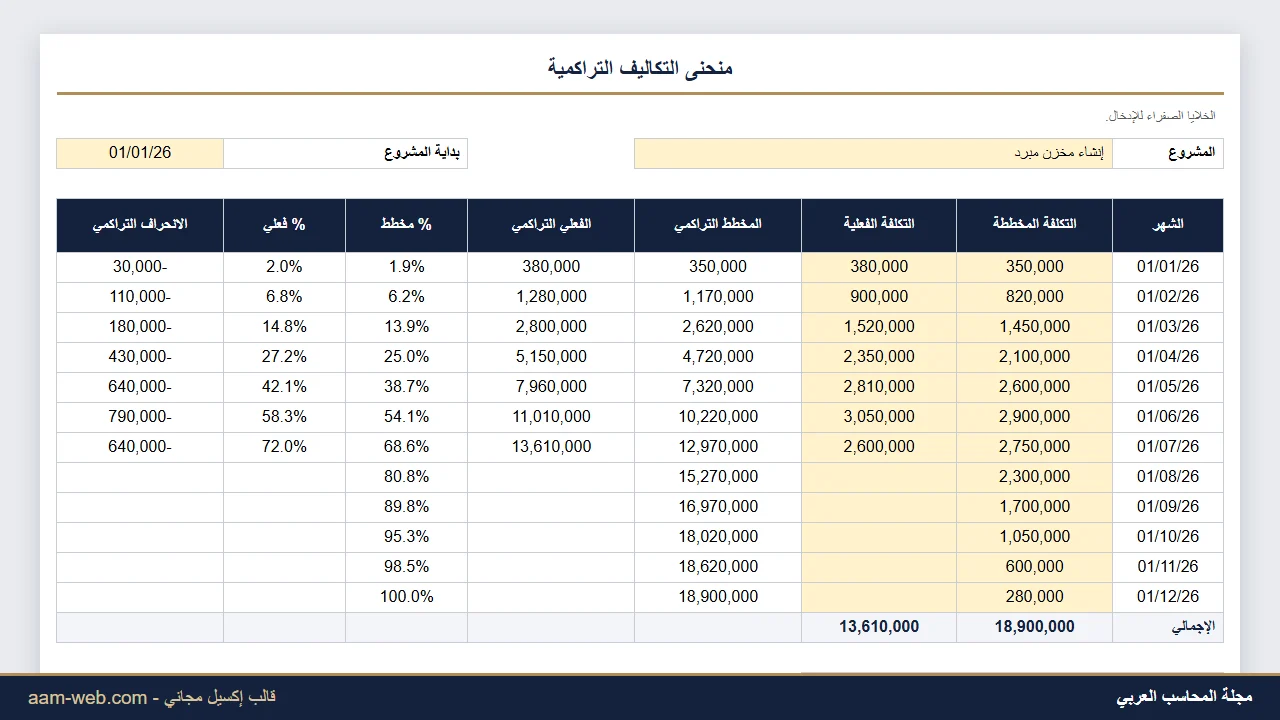

مشروع موازنته 18,900,000: بعد 7 شهور المخطط 12,970,000 والفعلي 13,610,000 بتجاوز 640,000.
التقدير عند الإتمام 19,540,000 أي تجاوز متوقع 640,000 إذا لم يتكرر الانحراف.
الملف مجاني، مفتوح الصيغ، ويعمل على إكسيل 2010 وما بعده وعلى جوجل شيتس. الخلايا الصفراء للإدخال، وباقي الخلايا معادلات محمية بدون كلمة مرور حتى لا تُمسح بالخطأ، ويمكنك إلغاء الحماية من تبويب «مراجعة». وفي الملف ورقة «تعليمات» تشرح كل خطوة.
يقارن التكلفة المخططة والفعلية شهريًا وتراكميًا، ونسبتها من الموازنة، والانحراف، والتقدير عند الإتمام، مع رسم المنحنى.
